О проекте склада птицекомплекса

В конце 2024 года завод «Андромета» выполнил контракт на проектирование и изготовление металлоконструкций для строительства новых складских площадей крупной птицефабрики яичного направления. Ранее мы поставили на этот объект быстровозводимое здание яйцесклада с каркасом из ЛСТК, которое полностью удовлетворило потребности Заказчика и подтвердило свою эксплуатационную надежность. Теперь, в связи с дальнейшим ростом объемов производства, он снова обратился к нам.
Перед проектным отделом ЗМК «Андромета» была поставлена задача создать металлокаркас здания сложной пространственной конфигурации, которое будет блокировано с ранее построенным из наших же конструкций складом, причем по площади новые сооружения более, чем в 2,5 раза превосходят существующее.

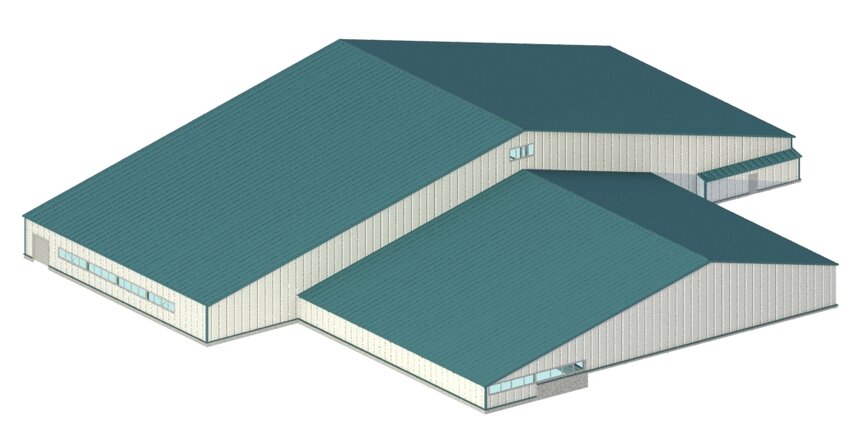

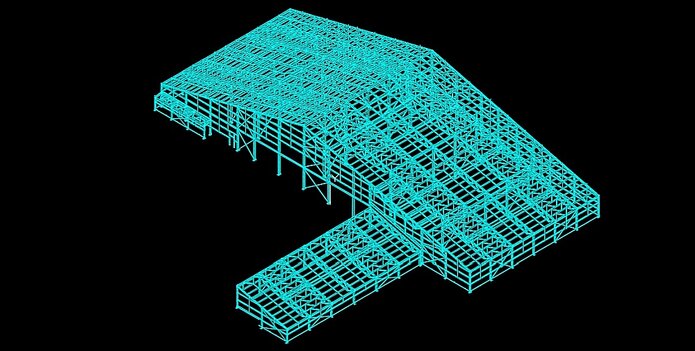

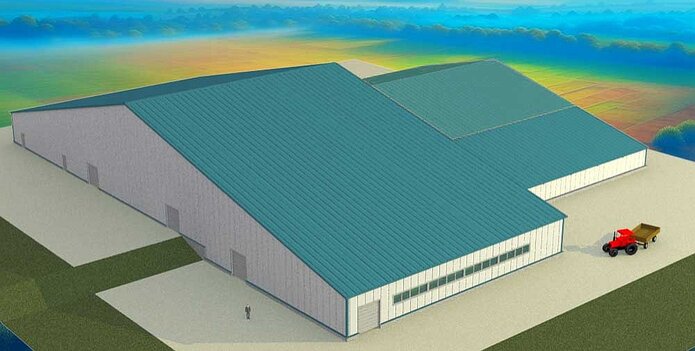

Руководствуясь эскизным проектом заказчика, была разработана конструкция, состоящая из трех объемов разной высоты.

Основная новая постройка примыкает к торцу существующего склада, имея при этом бОльшую высоту и ширину. Это шестипролетное здание площадью ~2900 м2 с двускатной крышей, основная часть которого отводится под склады, и лишь один боковой пролет шириной 13 м и площадью ~450 м2 будут занимать вспомогательные помещения: раздевалки, станция дезинфекции, санузлы и др.

Второй пристраиваемый объем примыкает к продольной стороне существующего склада и представляет собой однопролетное здание с односкатной крышей. В этой пристройке будут размещены только складские площади.

Третья часть представляет собой небольшую переходную галерею по торцевой стороне нового склада.

Для возможности блокировки разновысотных зданий складского комплекса и обеспечения их несущей способности проект предписывает выполнение ряда мероприятий, исключающих образование снеговых мешков: устройство греющего кабеля на крыше здания меньшей высоты и снегозадержателей - на более высоком, своевременная очистка кровель зданий от снега.

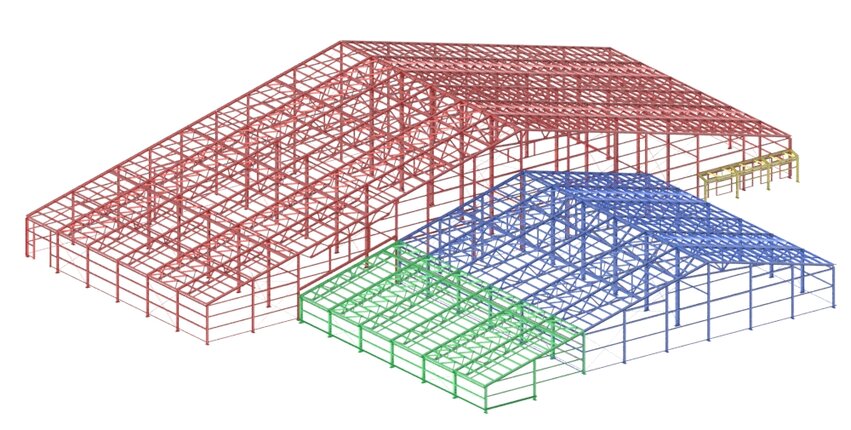

Как и в предыдущем проекте, основная часть металлоконструкций каркасов – порядка 83% от их общей массы – изготовлена из оцинкованных ЛСТК профилей.
Этот производственно-складской комплекс – пример индивидуального конструктивного решения, разработанного с учетом множества особенностей объекта и его функциональных требований. Опыт и компетенции проектного отдела ЗМК «Андромета», на счету которого немало подобных и гораздо более сложных работ, позволили решить задачу максимально выгодно для Заказчика:
- Вес металлоконструкций тщательно оптимизирован чтобы снизить их стоимость и затраты на доставку и фундаменты.
- Чтобы упростить работу монтажников, соединительные узлы по возможности типизированы, и, как и в большинстве наших проектов, полностью исключены монтажная сварка и крепеж на высокопрочных болтах.
- Все конструкции имеют полную заводскую готовность, чтобы сократить объем работ на строительной площадке и снизить риски ошибок при монтаже.
Узнать больше о наших решениях можно на ресурсе Быстровозводимые здания из металлоконструкций, а познакомиться с работами – в каталоге Готовые проекты.
Этапы сотрудничества
1. Заключение договора
После согласования и подписания договора мы начинаем выполнение Вашего заказа строго в день получения первой предоплаты, которая оговаривается индивидуально при заключении договора.
2. Передача чертежей в производство
Если выбран типовой проект склада по готовым рабочим чертежам из нашего архива, этот этап занимает всего от 2 дней.
3. Производство каркаса склада
Хотите увидеть производство металлоконструкций?
Смотрите наш видео-тур по заводу "Андромета"!
4. Доставка конструкций на объект
Доставка осуществляется силами сторонних логистических компаний, стоимость доставки рассчитывается исходя из тарифов выбранного перевозчика на дату отгрузки.
5. Монтаж склада
Опытная бригада из 6-ти человек, владеющая навыками монтажа легких металлоконструкций, может смонтироывать каркасы таких зданий на готовый фундамент за 3 недели. По просьбе заказчика мы можем порекомендовать ему проверенных монтажников из числа наших партнеров.
6. Сдача склада в эксплуатацию
Срок заводской гарантии на каркасы быстровозводимых зданий из металлоконструкций от ЗМК «Андромета» - 1 год от даты начала эксплуатации или 2 года от даты изготовления конструкций.
